התחלות הבנייה ירדו ב-10% בשנה לכ-50 אלף
לאחרונה אנו כותבים רבות על העלייה המתמדת במחירי הדירות, ובימים האחרונים קיבלנו עדות נוספת לכך, כאשר מדד מחירי הדירות עלה ב-1% במרץ-אפריל, לעומת פברואר-מרץ, כשבכך למעשה המחירים השלימו עלייה שנתית של 5.6% לעומת התקופה המקבילה אשתקד (מרץ-אפריל 2020). כפי שכתבנו לא אחת, קיימת סבירות גבוהה שהמחירים ימשיכו לעלות, כיוון שהביקוש לדירות קיים באופן תמידי, ואילו התחלות הבנייה רושמות ירידה משמעותית.
לפי הלמ"ס בחודשים אפריל 2020-מרץ 2021, החלה בנייתן של כ-49,990 דירות בלבד, נתון המשקף ירידה של 10.2% בהשוואה לחודשים אפריל 2019-מרץ 2020. כ-23.9% מהדירות שהחלה בנייתן (כ-11,950) היו במסגרת מחיר למשתכן, עלייה של 1.6% בהשוואה ל-12 החודשים הקודמים, ואילו מספר הדירות שהונפקו בהיתרי בנייה בחודשים אפריל 2020-מרץ 2021 הוא כ-53,640, ירידה של 3.9% לעומת 12 החודשים הקודמים, אפריל 2019-מרץ 2020.

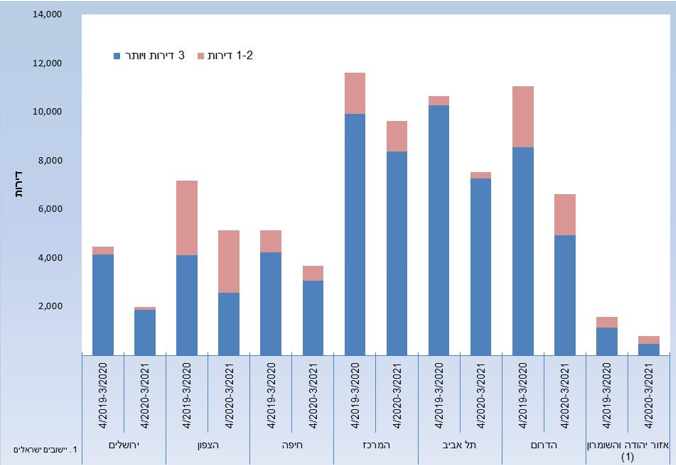

דירות שהחלה בנייתן בבניינים חדשים, לפי מחוז ומספר דירות בבניין
הערים המובילות בחודשים אפריל 2020-מרץ 2021 בהתחלות הבנייה הן: אשקלון, תל אביב-יפו, רמת גן, ראשון-לציון, ירושלים ונתניה. בחודשים אפריל 2020-מרץ 2021 החלה בנייתן של כ-7,190 דירות כתוצאה מהריסה של בניין קיים והקמה של בניין חדש, כ-54.7% מהן במסגרת תמ"א 38/2. כ-6.7% מהדירות (כ-3,370) נבנו כתוספות בנייה לבניינים קיימים, יותר ממחצית במסגרת תמ"א 38 (59.9%).
- כך נעשה ויסות מחירי הדירות: הקבלנים בונים לאט וההיצע יצטמצם
 - 76.5 אלף דירות החלו להיבנות השנה - אבל ברבעון האחרון הקצב הואט
 - המלצת המערכת: כל הכותרות 24/7

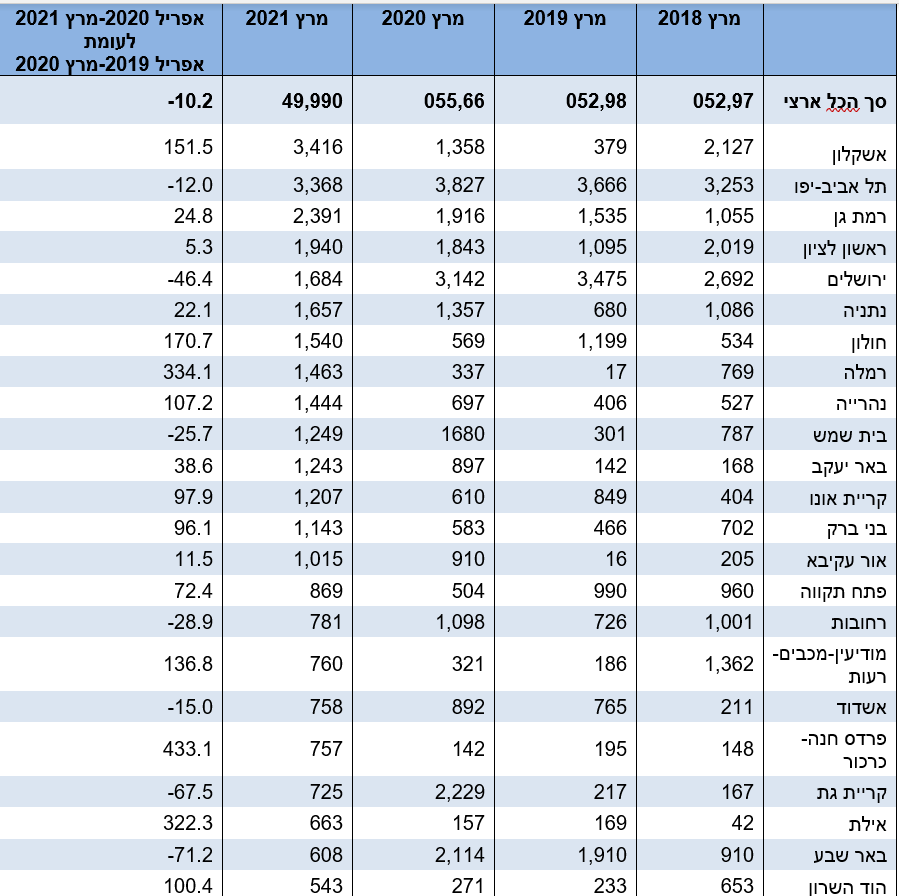

דירות שהחלה בנייתן, לפי יישובים נבחרים, בתקופות נבחרות
גמר בנייה - הסתיימה בנייתן של כ-47,020 דירות, ירידה של כ-4.4% בהשוואה לחודשים אפריל 2019-מרץ 2020 (כ-49,180).
- 4.יוני 18/06/2021 15:51הגב לתגובה זושהדירות יעלו גם 40 מליון דולר בלוד, לא הולך לקנות במחירים כאלו, מלחמת אזרחים בפתח, ומי שלא רואה את זה הוא בת יענה.. אין מצב שהמחירים לא ירדו, ואם לא ירדו , המדינה לא תשרוד
 - 3.יוסף 17/06/2021 14:32הגב לתגובה זולא תיקנו המחירים ירדו - משוואה פשוטה ללא נעלמים
 - 2.מה המסקנות ? מה תכלית הכתבת הנתוני ? (ל"ת)משה מיציע א 17/06/2021 13:44הגב לתגובה זו
 - 1.יאיר 17/06/2021 13:42הגב לתגובה זוקונים בכל מחיר ומשתעבדים ל30 שנה. הולכת להיות תקופה מעניינת...הפיצוץ קרב


אשקלון מתרחבת צפונה: תוכנית מתחם הגולף יוצאת לדרך
1,260 דירות, כ-650 חדרי מלון ופארק גולף על שטח של כ-1,400 דונם; הביצוע יותנה בשיקום המטמנה והמחצבה שבשטח
הוועדה המחוזית לתכנון ובנייה דרום אישרה למתן תוקף את תוכנית "מתחם הגולף" בצפון אשקלון. מדובר באחת מתוכניות הפיתוח הגדולות ביותר בעיר בשנים האחרונות. מדובר במהלך שמטרתו להרחיב את העיר צפונה, לחבר אותה בצורה רציפה יותר לרצועת החוף ולייצר מוקד תיירות, מגורים ופנאי בהיקף רחב, על קרקע המנוהלת בידי רשות מקרקעי ישראל.
התוכנית משתרעת על כ-1.4 אלף דונם, בין שכונת ברנע מצפון-מזרח לבין החוף ושמורת חולות ניצנים. היא כוללת תמהיל שימושים די רחב: מגורים, מלונאות, מסחר, שטחי ציבור ופארק גולף מרכזי. לפי התכנון שאושר, יוקמו במתחם כ- 1,260 אלף דירות, מתוכן 1,140 כחלק מהקמת שכונת המגורים החדשה ו-120 דירות נוספות לאורך רחוב אריאל שרון. מתוך אותן 120 דירות, לפחות 40% יהיו דירות קטנות ומותאמות לזוגות צעירים ומשקי בית קטנים, ולפחות 20% יוקצו לדיור בהישג יד, כולל דירות בשכר דירה מופחת.
אחד המרכיבים הבולטים בתוכנית הוא הקמת פארק גולף בשטח של כ-620 דונם, הכולל גם כ-17 אלף מ"ר לשימושי מועדון ספורט ומבנים נלווים. הפארק ישמש עוגן נופשי ותיירותי, עם חיבור ישיר לטיילת החוף ולמערכת שבילי אופניים והליכה שתשתלב עם המרחב הציבורי והטבעי של האזור. לצד הפארק תיבנה רצועה מסחרית רציפה ושטחי מלונאות בהיקף של כ-71 אלף מ"ר, הצפויים לתמוך בהקמת כ-650 חדרי מלון.התכנון מדגיש חיבור בין העיר לחוף, ביצירת רשת הליכה ורכיבה שמחברת מבני ציבור, מגורים, מסחר והים.
רחוב אריאל שרון, שמהווה ציר עירוני מרכזי, יזכה לחזית עירונית פעילה עם שימושי קרקע מעורבים — מגורים לצד מסחר ושירותים. היקף שטחי הציבור עומד על למעלה מ־7,000 מ"ר, בנוסף למאות דונמים של שטחים פתוחים שיתמכו בהמשך חיזוק הקשר בין העיר לטבע ולחוף.לצד הפוטנציאל התכנוני, התוכנית מתמודדת עם אתגר סביבתי משמעותי: מימוש עיקר הבנייה מותנה בטיפול מקדים במטמנה היסטורית ובמחצבה נטושה שנמצאות במתחם. שטח המטמנה משתרע על כ-400 דונם והמחצבה על כ-215 דונם נוספים.
- דירה בהנחה באשקלון: יותר מ-100 נרשמים על כל דירה - סיכויי הזכייה הזעומים ביותר
 - אשקלון: פרויקט פינוי בינוי ברחוב יהודה הלוי יכלול 230 דירות חדשות
 - המלצת המערכת: כל הכותרות 24/7

התנאי להתחלת הביצוע - השלב הראשון
רק לאחר שיקום הקרקע, בהתאם להנחיות סביבתיות והנדסיות, ניתן יהיה להתחיל בשלבי הביצוע והפיתוח המלאים. למעשה, השיקום מהווה שלב ראשון ומהותי ביישום התוכנית, ומוסדר כתנאי מתלה. המיזם משתלב באסטרטגיה העירונית להרחבת ייעודי הפיתוח לאורך החוף, תוך איזון בין תוספת דירות, יצירת מוקד תעסוקה ותיירות וחיבור העיר למרחבי טבע וים.
